折叠箱房安装详解
安装指南

折叠箱房安装详解

梳理折叠式集装箱房进场、吊装、展开、固定与验收要点。

2026/06/12·赣苏集成房屋

折叠式集装箱房的现场安装,核心是把工厂预制的结构、围护、门窗和部分管线安全展开并可靠固定。项目经理在进场前应先核对总平面、基础图、吊装方案和交付清单,确认道路转弯半径、吊车站位、临电容量和排水方向。按《建筑施工起重吊装工程安全技术规范》要求,吊装区域应设置警戒线,风力达到六级及以上、雨雪导致构件打滑时不得作业。赣苏集成房屋建议每组安装班配备一名指挥、一名电工、二至三名安装工,单箱从卸车到初步成型通常控制在十五至三十分钟,成排安装效率更高。

基础处理决定后期门窗是否顺畅、墙板是否开裂。常见做法有混凝土条基、独立支墩和钢梁平台三类,场地承载力应满足设计要求,表面高差宜控制在正负五毫米以内,对角线偏差宜控制在十毫米以内。基础完成后应复核轴线、标高和预埋件位置,排水坡度建议不小于千分之五,避免箱体底框长期积水锈蚀。临时营地使用时,也不能只用砖块随意垫平,应采用钢垫板或可调支座,并在四角和中部受力点均匀支承。若项目位于沿海、大风或软土区域,应提前做抗风锚固和沉降控制方案。

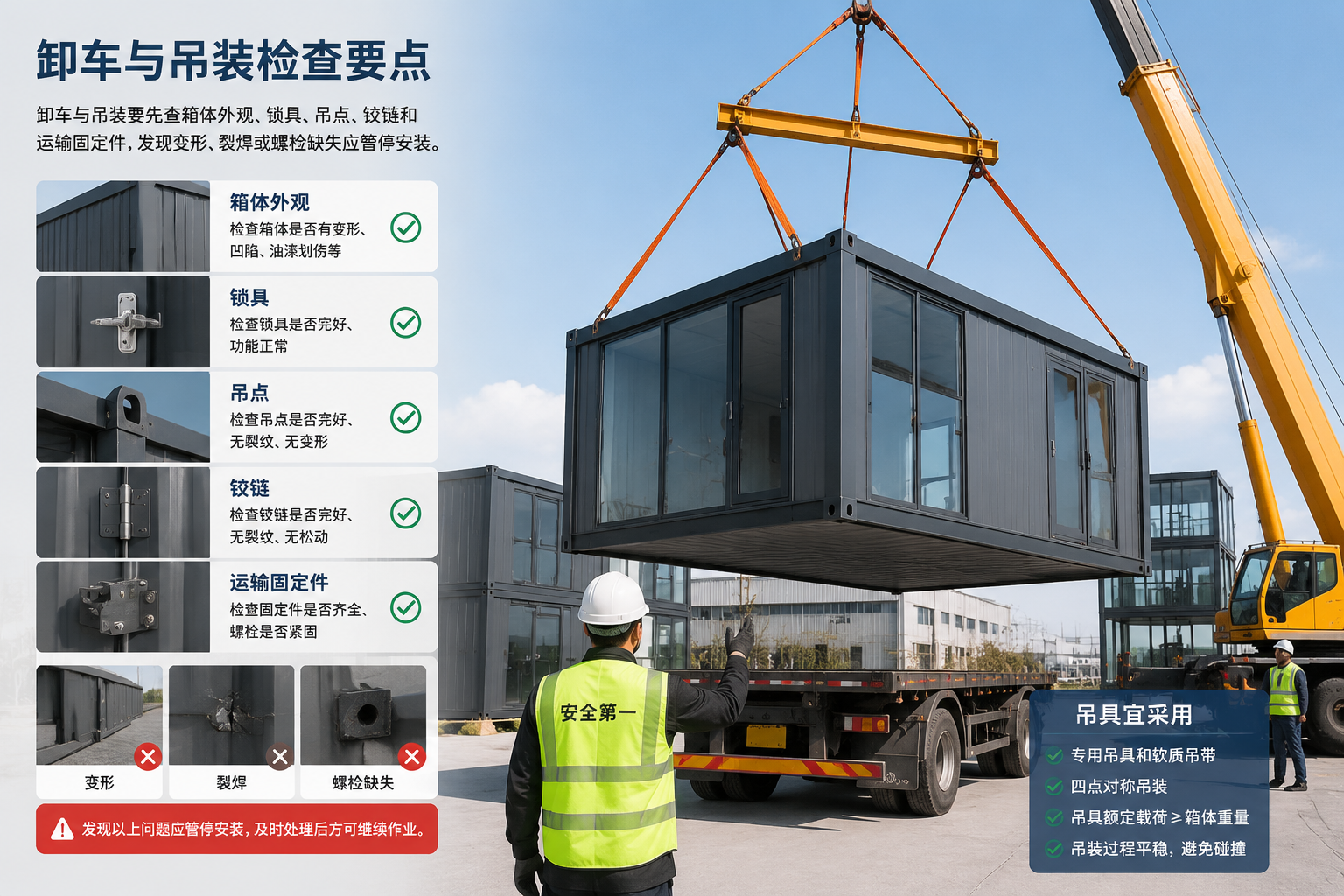

卸车与吊装要先查箱体外观、锁具、吊点、铰链和运输固定件,发现变形、裂焊或螺栓缺失应暂停安装。吊具宜采用四点平衡起吊,吊带夹角不宜过小,起吊前先试吊离地二百毫米,确认无偏载、无异响后再移动。箱体落位时,人员不得站在构件下方或夹角位置,应用牵引绳控制方向,严禁用手直接扶正受力构件。落到基础后先不要完全松钩,应复核四角位置和水平度,确认箱体稳定后再解除吊具。赣苏集成房屋出厂箱体通常在关键吊点和折叠铰接处做加强处理,但现场仍应按方案逐项检查。

折叠箱房安装详解配图
折叠箱房安装详解配图

展开步骤一般遵循先解锁、再顶升、后翻板、再校正的顺序。操作时先拆除运输螺栓和防松锁扣,检查屋面板、墙板、角柱是否有异物卡阻;随后用人工配合撬棍或小型顶升工具缓慢展开屋面与侧墙,严禁单侧猛拉造成铰链扭曲。墙板就位后立即安装连接螺栓,先临时拧紧,再按对角顺序复紧,避免箱体被拉偏。相邻箱拼接时,应先调平底框,再处理屋面缝和墙面缝,密封胶施工面必须干燥洁净,胶缝连续饱满。若遇低温天气,密封材料固化较慢,应适当延长淋水检查前的等待时间。

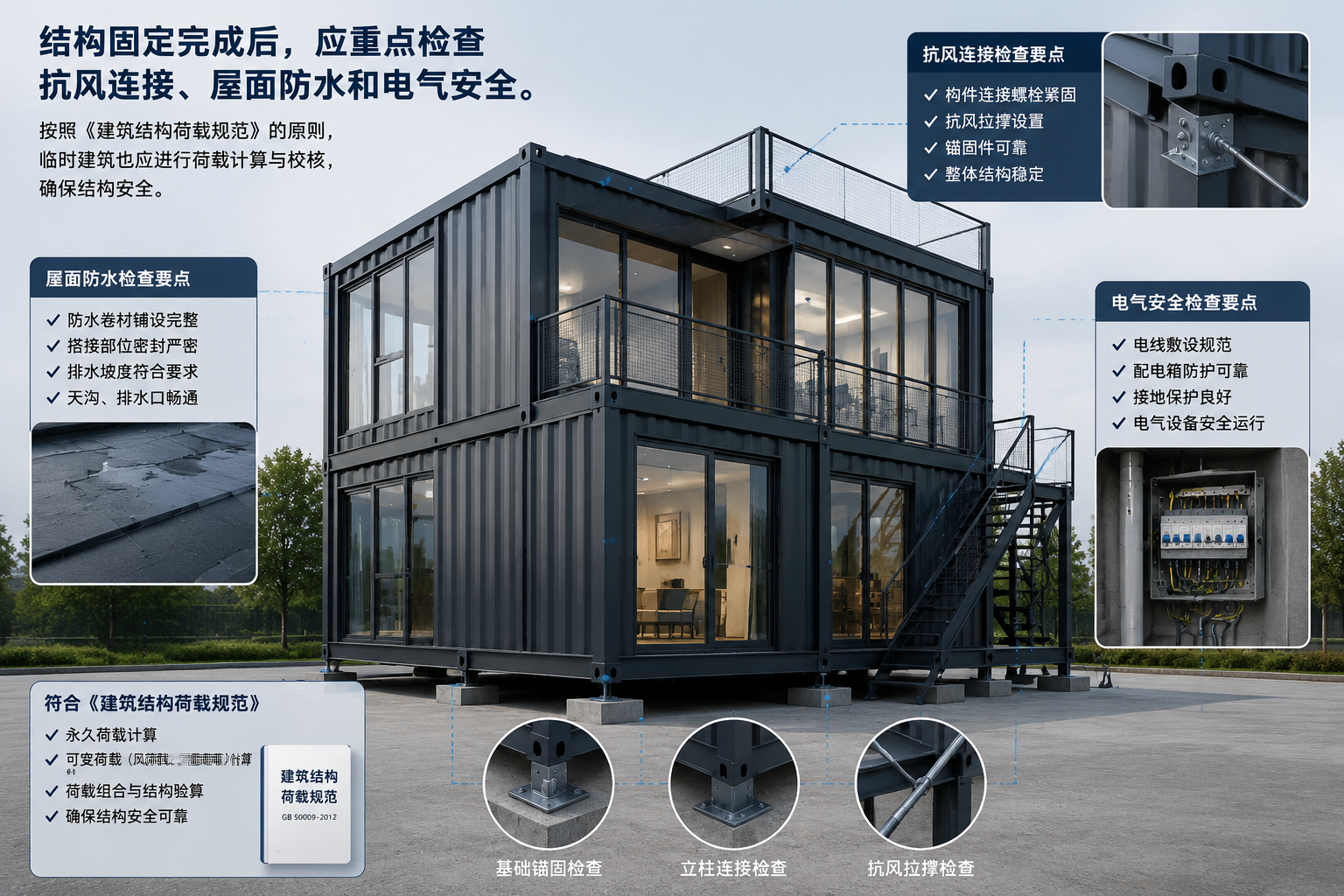

结构固定完成后,应重点检查抗风连接、屋面防水和电气安全。按照《建筑结构荷载规范》的原则,临时建筑也应结合当地基本风压、使用年限和高度进行验算,不应只按经验加几颗膨胀螺栓。常规单层箱房四角宜设置可靠锚固,连排箱还应增加横向拉结和屋面压条;有二层或走廊、楼梯、雨棚时,节点必须按深化图施工。电气部分应由持证人员接入,配电箱设漏电保护,金属箱体做接地连接,接地电阻按项目设计和现场规范要求检测。照明、插座、空调线路不得随意穿越活动铰链,避免展开后被挤压磨损。

折叠箱房安装详解配图
折叠箱房安装详解配图

验收时建议按外观、尺寸、结构、防水、电气和使用功能六项逐项记录。门窗应启闭灵活,墙板拼缝平直,屋面无明显积水;箱体垂直度和水平度应复测,螺栓露丝、垫片、焊缝和防锈补漆要现场确认。防水可采用屋面蓄水或淋水检查,重点看角部、拼箱缝、天沟和管线穿孔。交付使用前,还应向使用单位说明最大允许改造范围,例如不得擅自切割主梁、拆除角柱、在屋面集中堆放重物。赣苏集成房屋在项目交付中通常提供安装节点指导和维护建议,采购人员可将其纳入验收清单,减少后期渗漏、沉降和返工风险。
